FDEの失敗パターン10——「AI会社のFDE」に頼んで製品ロックインした話ほか、発注前に確認する20の質問

FDE を名乗る支援でも、中身は会社ごとに違う。頼んで失敗する10のパターンを「何が起きたか・なぜか・発注前に何を聞くか」で整理し、AI 会社の FDE が自社製品を前提にすることを各社の公式発表で確かめたうえで、契約前に聞く20問を良い答え・悪い答えの例付きで表にする。

「FDE(Forward Deployed Engineer)型の支援を頼んだのに、半年たって残ったのは報告書と、担当者しか触れない仕組みだった」という相談を受けることがあります。この記事は、そうなる前に読むための記事です。FDE は、顧客の業務の中に入り、動くものを先に出し、判断を顧客と一緒に決め、本番まで持っていって動かし方を渡すエンジニアを指します(成り立ちはハブ記事に)。ところが同じ FDE を名乗っていても、中身は会社ごとに違う。発注側が「何を確認せずに頼んだか」で、結果は大きく分かれます。

本記事では、FDE 型支援でよく起きる失敗を10のパターンに分け、それぞれを「業務の場面で何が起きたか」「なぜ起きたか」「発注前に聞くべき質問」の3点で整理します。後半には、成果物・判断・体制・費用・データ・引き継ぎの6区分で20の質問を、良い答えと悪い答えの例付きで表にしました。PoC(概念実証。本格導入前の小さな試行)が終わった後に本番へ乗らない7つの原因はPoC で止まる会社と FDE で動いた会社に譲り、ここでは「誰に、どう頼むか」を決める契約前の確認に軸を置きます。

FDE 型支援の失敗10パターンのうち、製品ロックイン・属人化・費用一式の3つは「頼む相手の選び方」、成果物が報告書・判断の同席なし・範囲変更のたびに見積・本番データ不使用・権限と監査の後回し・二重入力の残存の6つは「進め方の決め方」、Echo 役不在の1つは「受け入れ側の準備」で起きる。いずれも契約前の質問で見抜ける。AI 会社の FDE がその会社の製品を前提にすることは各社の公式発表に明記されており、批判ではなく守備範囲の違いとして理解し、製品を決める前の段階では製品を固定しない支援者を選ぶ。

この記事の要約

失敗10パターンの全体像。3つの群に分ける

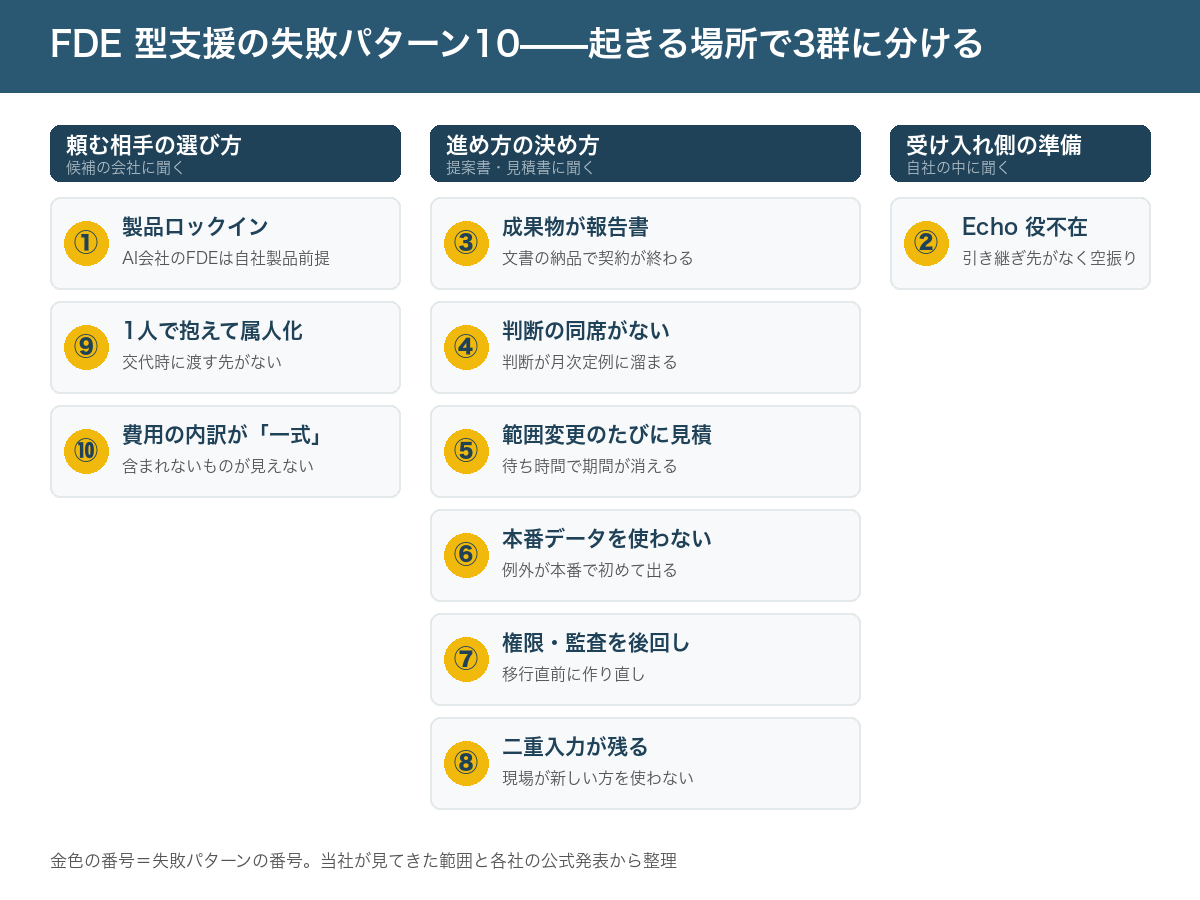

FDE 型支援の失敗パターン10の一覧図。頼む相手の選び方(製品ロックイン、属人化、費用が一式)、進め方の決め方(成果物が報告書、判断の同席なし、範囲変更のたびに見積、本番データを使わない、権限・監査が後回し、二重入力が残る)、受け入れ側の準備(Echo 役不在)の3群に分けて配置
失敗10パターンを「頼む相手」「進め方」「受け入れ側」の3群に分けた図。当社が見てきた範囲と各社の公式発表から整理

10のパターンは、起きる場所で3つの群に分かれます。頼む相手の選び方で決まるもの(①製品ロックイン、⑨属人化、⑩費用が一式)、進め方の決め方で決まるもの(③成果物が報告書、④判断の同席なし、⑤範囲変更のたびに見積、⑥本番データを使わない、⑦権限・監査が後回し、⑧二重入力が残る)、受け入れ側の準備で決まるもの(②Echo 役不在)。群が違えば、聞く相手も違う。①⑨⑩は候補の会社に、③〜⑧は提案書と見積書に、②は自社の中に聞く問いです。

先に断っておくと、10のうち技術の問題は一つもありません。当社が経理 AX(AI による業務変革)・kintone による業務アプリ構築・案件管理システムの刷新・Claude 導入で本番稼働まで伴走してきた範囲では、止まった案件の原因は AI の精度ではなく、「誰が何を決めるか」「何が残るか」「いくら払うか」が契約前に決まっていなかったことにありました。以下の「何が起きたか」は、当社が受けた相談と関わった案件をもとに再構成した場面で、特定の企業・案件・発言ではありません。数値も説明のための目安です。以下、パターンごとに書きます。

①製品ロックイン。「AI 会社の FDE」はその会社の製品を前提にする

何が起きたか。 経理の請求書処理を AI 化したいと、ある AI 会社の FDE に相談した。提案は速く、検証も順調だった。ところが本番に近づくと、既存の会計ソフトとの接続、承認履歴の保存、担当者ごとの参照範囲の設定が、すべてその AI 会社の製品の契約と追加ライセンスを前提に組まれていた。製品の年額が当初の想定を大きく超え、見直そうにも、業務の手順が製品に合わせて作り替えられた後だった。

なぜ起きたか。 AI 会社・クラウド会社・業務ソフト会社の FDE または同種の常駐支援組織は、自社製品を本番稼働させる役として置かれています。各社の公式発表がいずれも自社製品名を前提に書かれていることは、FDE 市場マップ2026で確認しました。該当箇所を再掲します。

組織公式発表の記述(要旨)前提となる製品
AWS FDE(2026年6月30日)顧客は「自身の AWS 環境で動くエージェント型システム」を手にする。FDE は「顧客自身の AWS アカウントにセマンティック層を配備する」。対象は「本番 AI を必要とする組織で、特に規制産業・金融・政府」。窓口は「AWS のアカウント担当」AWS
Anthropic(新 AI サービス会社、2026年5月4日)新会社は「Claude を最も重要な業務に持ち込む」。典型的な案件は「少人数のチームが顧客と密に働き、Claude が最も効く場所を理解する」ところから始まるClaude
OpenAI Deployment Company(2026年5月11日)FDE は「組織の中で本番システムを設計・構築・試験・配備し、OpenAI のモデルを顧客のデータ・道具・統制・業務手順につなぐ」。「OpenAI の最先端能力が向かう先に合わせて構築する」OpenAI のモデル
Salesforce FDE Partner Network(日本 2026年6月8日)「Agentforce の本番稼働を加速するため」、審査を通過したパートナーに「Salesforce のエンジニアリング知見とプロダクトロードマップへの深いアクセスを提供」。「顧客の AI エージェントの試験導入から本番稼働への移行を支援」Agentforce

批判ではありません。製品を一番よく知る技術者が、製品の次の版まで見据えて作ってくれるのは、製品を決めた後なら最も速い。OpenAI の発表文は「新しいモデル・道具・配備パターンが出るたびに改善するよう設計されたシステム」を約束し、AWS は「セマンティック層を顧客の AWS アカウントに配備する」と書いています。守備範囲が「自社製品が選ばれた後」に始まる、というだけの話。問題は、製品を決める前の段階でその FDE に頼むと、診断そのものが自社製品を入れる前提で行われることにあります。

発注前に聞く質問。 「特定の製品やライセンスの購入が前提になっていますか」(質問14)。良い答えは「業務を見てから決める。既存の会計ソフトや kintone で足りればそれを使う」。悪い答えは「当社の製品を先に契約していただく必要がある」。悪い答えが悪いのではなく、その答えが返ってきたら、製品を決めた後にもう一度来る相手だと理解しておく。

②Echo 役不在。引き継ぎが空振りする

何が起きたか。 支援者は手順書も例外一覧も残して帰った。ところが3か月後、月次の締めで見たことのないエラーが出て、誰も直せない。手順書を読める人はいたが、「この例外はどう処理する」を決められる人がいなかった。情シスは業務を知らず、経理は仕組みの中身を知らない。結局、支援者を呼び戻す追加契約になった。

なぜ起きたか。 引き継ぎは「資料を渡す」ことではなく、「業務と仕組みの両方を分かっていて、判断を上に通せる人」に渡すことです。ハブ記事で「社内に Echo 役を置く」と書いたのはこの人のことで、Palantir が Deployment Strategist(社内名 Echo)に持たせている役割、つまり業務を理解して仕組みが最も効く場所を見つけ、作ったものを定着させ広げる役を、発注側が自前で持つという意味です。受け入れ側にこの人がいないと、どんな支援者が来ても引き継ぎ先がありません。選び方は着任1週間の実務の「Echo 役とは誰か」に書きました。

発注前に聞く質問。 「貴社側に置くべき担当は誰で、週に何時間要りますか」(質問8)。この問いは支援者に向けると同時に、自社に向ける問いです。「貴社側の担当は特に不要。丸投げで大丈夫」と答える支援者は、引き継ぎ先を想定していない。

③成果物が報告書。④判断の同席がなく決まらない

③で何が起きたか。 契約は3か月、成果物は「現状分析報告書」「導入計画書」「検証結果報告書」。3冊とも丁寧に書かれていて、経営会議で承認された。ただ、承認された翌月も、請求書は同じ手順で人が処理している。報告書は「何を作るべきか」を示すが、作られてはいない。次の予算を取って別の会社に「報告書どおりに作ってほしい」と頼んだところ、報告書に書かれていない例外が本番データの中に相当数あった。

なぜ起きたか。 成果物を「文書」と定義した契約は、文書が納品された時点で終わります。FDE の成果物は「本番で動いている仕組み」と「動かし方」の両方だと成果物と検収で書きました。報告書が成果物の契約は、名前が FDE でも、提言だけのコンサルと同じ構造です。発注前に聞く質問は「契約が終わった日に、当社の手元に何が残りますか」(質問1)。答えに「動いている」「本番」「担当者が」の語が入らなければ、報告書が残る契約です。

④で何が起きたか。 支援者は優秀で、動くものも早く出た。ところが「この取引先の請求書は例外扱いにしてよいか」「承認は課長止まりでよいか」という判断が、月1回の定例に溜まる。定例では溜まった判断を決めきれず持ち帰り、翌月に持ち越し。数か月で判断待ちが数十件になり、支援者の稼働のかなりの部分が待ち時間になった。

なぜ起きたか。 FDE 型の支援は、判断を小さく毎日積む進め方です。判断の場を「必要に応じて」「月次定例で」と決めた契約は、判断を溜める仕組みになります。当社が見てきた範囲では、日次15分で2〜3件ずつ決める場を作った案件は1か月で40〜60件の判断が積み上がり、それがそのまま例外一覧と手順書になりました。発注前に聞く質問は「判断の場は、どの頻度で、誰が出ますか」(質問5)と「決まらない事項の期限と上申先は、どう決めますか」(質問7)。

⑤範囲変更のたびに見積。⑥本番データを使わず検証

⑤で何が起きたか。 検証の途中で、請求書の読み取りだけでなく入金消込(入金と請求を突き合わせる作業)も同じ仕組みで処理できると分かった。頼んだところ「範囲外なので見積を出します」。見積が来るまで数週間、稟議にさらに数週間、その間に支援者は手が空き、月額は発生し続けた。同じことが何度か起きて、契約期間のうち無視できない割合が見積と稟議の待ち時間で消えた。

なぜ起きたか。 固定価格の請負契約(成果物の完成に対価を払う契約)は、何を作るかを契約時に固定します。仕様が固まる前に始める FDE 型支援と相性が悪い理由は費用相場と見積書5項目に書きました。範囲が動く前提なら、月の稼働上限を決め、その範囲内では優先順位の入れ替えで吸収し、上限を超える場合だけ変更合意を交わす形が合います。発注前に聞く質問は「範囲が変わったとき、追加費用はどの線から発生しますか」(質問12)。

⑥で何が起きたか。 提案書には「検証はサンプルデータで実施」とあり、発注側もそれで構わないと考えた。検証の報告書には高い読み取り精度が書かれていたが、本番に移すと、手書きの但し書き付きや取引先マスタに無い新規先からの請求書など、検証で見ていない形の書類が届き、結局全件を人が見直す運用になった。

なぜ起きたか。 サンプルデータには、本番で出る例外が十分に入っていないことが多い。例外の一覧は本番データからしか作れず、例外の行き先(誰が・いつまでに・どう記録するか)は業務側の判断でしか決まりません。検証を本番データで行うには、渡す項目・保存先・保存期間・終了時の削除を契約前に決める必要があり、これを後回しにする支援者はサンプルで済ませます。発注前に聞く質問は「検証は本番データで行いますか。行うなら、どの範囲を、どこへ渡しますか」(質問15)。

⑦権限・監査を後回し。⑧二重入力が残る

⑦で何が起きたか。 提案書の範囲に「承認履歴」「参照範囲」の語がなく、発注側も検証段階では要らないと考えた。本番移行の稟議で監査側から承認記録と参照範囲の分離を求められ、追加設計の見積と期間が乗って稟議は差し戻しになった。詳しくはPoC→本番と契約の原因5に書いた。

なぜ起きたか。 承認の履歴、AI に渡したデータの記録、担当者ごとの参照範囲は、後付けすると作り直しになる部分です。逆に最初から入れれば、検証の仕組みがそのまま本番の仕組みになる。当社が関わった範囲では、後から足したケースは1〜2か月の手戻りが出て、最初から入れたケースは検証の仕組みをそのまま本番へ移せました。発注前に聞く質問は「誰が何を承認したかの記録と、担当者ごとの参照範囲は、最初から入れますか」(質問16)。

⑧で何が起きたか。 提案書の範囲は「AI で読み取って新しい管理表に登録するまで」で、既存の基幹システムへの反映は範囲外だった。発注側はそれを見落として契約し、本番では担当者が新しい管理表と基幹の両方に同じ内容を入れることになった。現場が新しい方を使わなくなるまでの経緯はPoC→本番と契約の原因6で詳述している。

なぜ起きたか。 検証の範囲を狭くしたことが、本番でそのまま不使用の理由になる典型です。出力の行き先を最後まで追い、人の入力を1回にする設計は、範囲を決める段階でしかできません。残す場合は「いつまでに片方をやめるか」の終了日と、その判断者を先に決める。発注前に聞く質問は「既存システムへの二重入力は残りますか。残るなら、いつまでに解消しますか」(質問17)。

⑨FDE が1人で抱えて属人化。⑩費用の内訳が「一式」

⑨で何が起きたか。 支援者側の主担当が優秀で、業務も仕組みも全部頭に入っていた。半年後、その人が別案件に移り、後任は仕組みの中身を知らない。手順書は主担当の頭の中にあった前提で書かれていて、後任も読めない。発注側から見れば、頼んだ会社ではなく、その1人に頼んでいたことになる。

なぜ起きたか。 判断に関与しない常駐 SES(技術者の派遣に近い契約)と FDE の違いは、「動かし方を渡す」ことが成果物に含まれるかどうかです。1人で抱える体制は、渡す先も渡す時間も確保していません。支援者側にも後方の1名がいて、交代時に並走期間を置く体制なら、属人化は支援者側で止まります。発注前に聞く質問は「支援者側は何人で、誰が現場に入りますか。途中で交代することはありますか」(質問9)。「案件の状況で適宜アサインする」は、氏名を出せない答えです。

⑩で何が起きたか。 見積書は「AI 導入支援一式 ○○万円」の1行。契約後、本番移行は「別契約」、引き継ぎ資料は「要望があれば追加」、範囲変更は「都度見積」だと分かった。一式に何が含まれていないかは、含まれていないものが必要になった瞬間にしか分からなかった。

なぜ起きたか。 費用の内訳が無い見積は、何が含まれていないかを発注側が確認できません。費用相場と見積書5項目で挙げた、成果物の定義・判断の同席・範囲変更・本番移行と引き継ぎ・知財とデータの帰属の5項目は、それぞれに人日と金額が書かれて初めて比べられます。発注前に聞く質問は「見積の内訳を5項目で示せますか」(質問11)と「本番移行と引き継ぎの期間は、費用に含まれていますか」(質問13)。

発注前チェック。6区分・20の質問

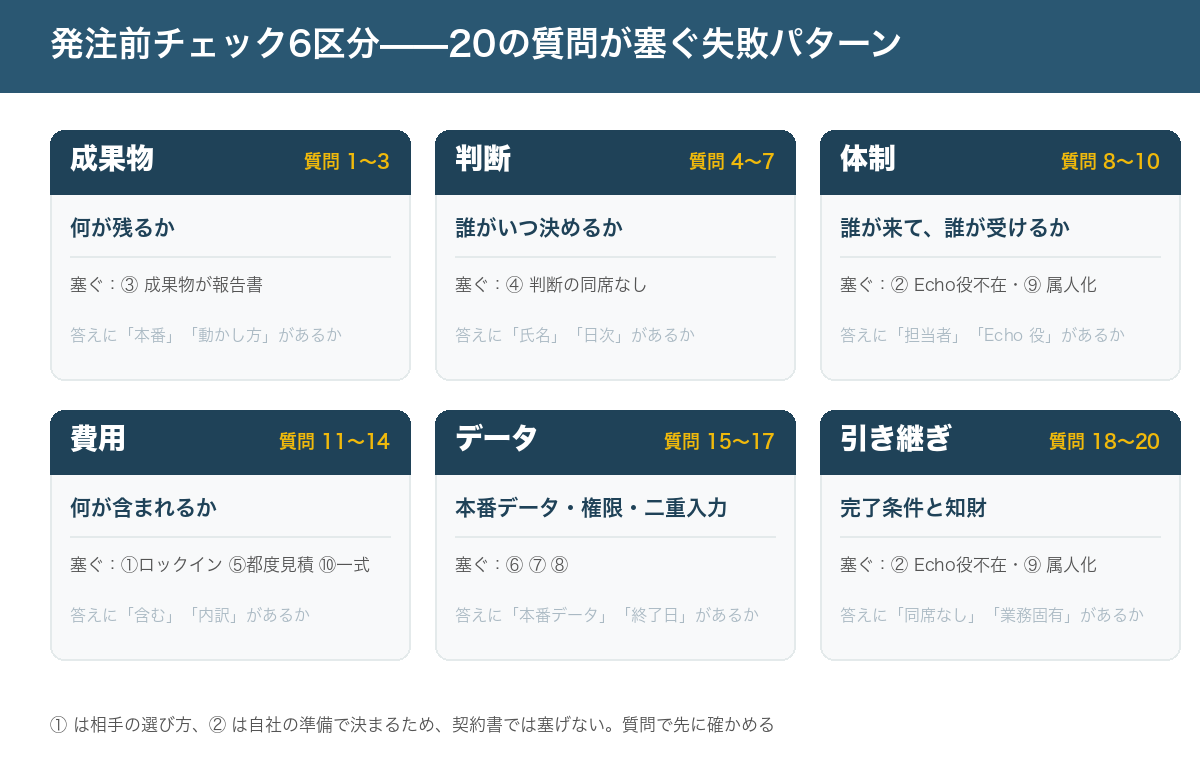

発注前チェックの6区分の図。成果物(何が残るか)、判断(誰がいつ決めるか)、体制(誰が来て誰が受けるか)、費用(何が含まれるか)、データ(本番データ・権限・二重入力)、引き継ぎ(完了条件・知財)の6つを並べ、それぞれが塞ぐ失敗パターンの番号を付けた
6区分と、それぞれが塞ぐ失敗パターンの対応。20問の本文は下の表

10パターンを塞ぐ質問を、6区分に分けて20問にしました。成果物は「何が残るか」(③)、判断は「誰がいつ決めるか」(④)、体制は「誰が来て誰が受けるか」(②⑨)、費用は「何が含まれるか」(①⑤⑩)、データは「本番データ・権限・二重入力」(⑥⑦⑧)、引き継ぎは「完了条件と知財」(②⑨)。良い答えと悪い答えの例は、当社が見てきた範囲での典型で、文言がこの通りである必要はありません。答えの中に具体語が入るかどうかを見てください。成果物なら「本番」「動かし方」、判断なら「氏名」「日次」、体制なら「担当者」「Echo 役」、費用なら「含む」「内訳」、データなら「本番データ」「終了日」、引き継ぎなら「同席なし」「業務固有」です。

区分#発注前に聞く質問良い答えの例悪い答えの例
成果物1契約が終わった日に、当社の手元に何が残りますか本番で動いている仕組みと、その動かし方(日次・週次・月次の運用手順書、例外一覧、権限表、設定変更の手順)報告書一式と、デモ環境のアクセス権
成果物2「本番で動いている」をどう確認しますか本番データで、担当者が、支援者の同席なしに業務を1サイクル回せたこと検証環境で精度90%以上を確認したこと
成果物3動かし方の引き継ぎ資料は、誰が読む前提で書きますか経理・営業事務の担当者。技術者向けの資料は別に添える技術者向けの設計書。業務担当者向けは要望があれば追加見積
判断4業務のどこを AI に任せ、どこを人が判断するかは、誰がいつ決めますか初週に貴社の業務責任者(氏名で指定)と一緒に線を引き、日次15分の確認で直していく要件定義書に書いていただければ、その通りに作る
判断5判断の場は、どの頻度で、誰が出ますか日次15分(業務担当者と支援者)と週次30分(決裁者を含む)月1回の定例と、必要に応じたメール
判断6貴社の担当者が判断に迷ったとき、どこまで代わりに決めますか選択肢と影響を示して貴社が決める。支援者は決めない実務上は当社で判断して進めます
判断7決まらない事項の期限と上申先は、どう決めますか決められない事項は5営業日以内に決裁者へ上げる、と契約時に取り決めるその都度相談
体制8貴社側に置くべき担当(Echo 役)は誰で、週に何時間要りますか業務を知っていて判断を上に通せる担当者1名(Echo 役)。初月は週に数時間、以降は週1〜2時間程度貴社側の担当は特に不要。丸投げで大丈夫
体制9支援者側は何人で、誰が現場に入りますか。途中で交代することはありますか主担当1名と後方1名。主担当は氏名で提示し、交代時は並走期間を入れる案件の状況で適宜アサインする
体制10貴社の情シスと、業務部門のどちらと主に話しますか業務部門の担当者と毎日。情シスとは権限・監査・接続の論点で情シスの窓口を通してやり取りする
費用11見積の内訳を、成果物・判断の同席・範囲変更・本番移行・知財の5項目で示せますか内訳を5項目それぞれに人日と金額で書き、含まないものを明記する一式○○万円。内訳は社内資料のため非公開
費用12範囲が変わったとき、追加費用はどの線から発生しますか月の稼働上限内は優先順位の入れ替えで吸収。上限を超える場合と移行日を変える場合だけ変更合意変更のたびに見積を出す
費用13本番移行と引き継ぎの期間は、費用に含まれていますか含む。引き継ぎ完了の条件(支援者なしで20営業日回せる)まで込み本番移行は別契約になる
費用14特定の製品やライセンスの購入が前提になっていますか業務を見てから決める。既存の会計ソフトや kintone で足りればそれを使う当社の製品を先に契約していただく必要がある
データ15検証は本番データで行いますか。行うなら、どの範囲を、どこへ渡しますか初週から過去1〜3か月分の本番データ。渡す項目・保存先・保存期間・終了時の削除を別紙に書く検証はサンプルデータで。本番データは移行時に
データ16誰が何を承認したかの記録と、担当者ごとの参照範囲は、最初から入れますか初週に監査・情シス・業務の3者に要件を聞き、検証段階の仕組みに最初から入れる本番移行の前に追加で設計する
データ17既存システムへの二重入力は残りますか。残るなら、いつまでに解消しますか出力の行き先を最後まで追い、人の入力を1回にする。残す場合は終了日を先に決める基幹システムは範囲外なので、そちらは従来どおり入力してもらう
引き継ぎ18引き継ぎが完了したと、何をもって判断しますかEcho 役が支援者の同席なしで日次・週次・月次を連続20営業日回せたとき納品書の受領をもって完了
引き継ぎ19支援者が抜けた後に、設定や指示文を直せるのは誰ですか貴社の Echo 役。手順書と変更の記録を残し、直し方も引き継ぐ変更が必要なら都度ご相談ください
引き継ぎ20作ったものの著作権と、預けたデータの扱いはどうなりますか業務固有の設定・手順書・指示文は支払い時点で貴社へ。汎用部品は支援者に残す。データは終了時に削除成果物の著作権は当社に帰属。データの扱いは別途

20問を全部聞く必要はありません。候補が2〜3社あるなら、各区分から1問ずつ、計6問を同じ文面で聞いて答えを並べると、違いがはっきり出ます。特に質問1(何が残るか)、質問5(判断の頻度)、質問11(内訳)、質問14(製品前提)、質問18(引き継ぎの完了条件)の5問は、当社が見てきた範囲では、答えの具体度に会社ごとの差が出やすい問いです。

答えを契約書に落とすとき。断定せず、弁護士に確認する

ここからは契約に触れます。以下は法的助言ではなく、質問の答えを契約書にどう写すかの実務上の整理です。個別の契約内容と事情で扱いは変わるため、契約書に落とす前に弁護士に確認してください。条項の例は「実務上の書き方の例」であって、法的な効力や契約類型の評価を保証するものではありません。

IPA(情報処理推進機構)が2020年3月31日に公開した「情報システム・モデル取引・契約書(アジャイル開発版)」の公開ページでは、このモデル契約は「ベンダ企業が専門家として業務を遂行すること自体に対価を支払う準委任契約を前提としています」と整理されています。同じページは、ユーザ企業がプロダクトオーナー(要求の優先順位と完了確認の権限を持つ責任者)を選任し、「開発チームが必要とする情報や意思決定を適時に提供する」役割を明確化した、とも書いています。契約前のチェックリストには「適切なプロダクトオーナーを選任し、権限委譲ができるか」という項目が置かれている。FDE 型支援での Echo 役に当たる考え方が、公的なモデル契約の側にもあるということです。

20問の答えを契約書に写すときの対応は次の通りです(実務上の書き方の例)。質問1〜3の答えは「成果物の定義」に、質問4〜7は「判断者と会議体」に、質問8〜10は「体制」の別紙に、質問11〜14は「対価と範囲変更の手続き」に、質問15〜17は「データの取り扱い」の別紙に、質問18〜20は「引き継ぎの完了条件と知財の帰属」に。条項ごとの書き方の対比はPoC→本番と契約の「条項別」の表を参照してください。答えを口頭で聞いて終わりにせず、見積書か提案書に書いてもらい、その文言を契約書の別紙に写す。それだけで、10パターンのうち①②以外は契約書で塞ぎやすくなります。①は相手の選び方、②は自社の準備の問題なので、契約書では塞げません。

当社が見てきた範囲では

当社は経理 AX・kintone による業務アプリ構築・設備投資型の事業を営む中小企業から大企業までの案件管理システム刷新・Claude 導入で、本番稼働まで伴走してきました。社名や金額は書けませんが、本番まで行った案件と、途中で止まった相談に共通していたことを、発注側の目線で3つに絞ります。

  • 止まった相談の多くは、①か②の段階で決まっていた。 製品を先に契約してから「業務に合わない」と相談に来るケースと、社内に判断を通せる人がいないまま支援者を探すケース。どちらも支援者を替えても同じ場所で止まる。製品を決める前に業務を整理する相手を選び、Echo 役を先に決める。順番はこちらが先
  • 本番まで行った案件は、提案書の段階で「動くものを先に出す」時期が書かれていた。 発注側がそれを条件にしたか、支援者が自分から書いたかは案件によるが、着手後早い時期に実データで画面を見せる約束があるかどうかで、その後の進み方が分かれた(進め方の詳細はPoC→本番と契約の「実際に本番まで行ったケース」に)
  • 二重入力の終了日と、引き継ぎの完了条件が見積書に書かれていた案件は、支援者が抜けた後も回っていた。 逆に、それらが「別途協議」だった案件は、本番移行の直前に交渉が戻ってきた。契約前の質問17と18は、この差を見るための問い

3つとも、技術ではなく「誰がいつ決めるか」「何が残るか」の話です。『AI 導入』の本当の難しさで書いたフロー管理の壁は、FDE を入れても消えません。消えるのは、契約前の質問で答えの具体度を確かめ、答えを契約書に写し、社内に Echo 役を置いたときです。PoC で止まる会社と動かせた会社で扱った「始める前に決める4つの設計」も、発注前の質問と同じ場所に効きます。

まとめ

FDE 型支援の失敗10パターンは、頼む相手の選び方(①製品ロックイン、⑨属人化、⑩費用が一式)、進め方の決め方(③成果物が報告書、④判断の同席なし、⑤範囲変更のたびに見積、⑥本番データ不使用、⑦権限・監査が後回し、⑧二重入力が残る)、受け入れ側の準備(②Echo 役不在)の3群に分かれます。AI 会社の FDE または同種の常駐支援組織がその会社の製品を前提にすることは、AWS・Anthropic・OpenAI・Salesforce の公式発表にそのまま書いてあり、守備範囲の違いとして理解したうえで、製品を決める前の段階では製品を固定しない相手を選ぶ。

発注前に聞くのは、成果物・判断・体制・費用・データ・引き継ぎの6区分で20問。全部でなくてよいので、各区分1問ずつを候補の会社に同じ文面で聞き、答えの中に区分ごとの具体語(成果物は「本番」「動かし方」、判断は「氏名」「日次」、体制は「担当者」「Echo 役」、費用は「含む」「内訳」、データは「本番データ」「終了日」、引き継ぎは「同席なし」「業務固有」)があるかを見る。答えは提案書か見積書に書いてもらい、弁護士の確認を通したうえで契約書の別紙に写す。そして自社の中に、業務を知っていて判断を上に通せる Echo 役を1人置く。この3つが揃えば、10パターンの多くを契約前に減らせます。
